成樁后進行樁基完整性檢測的時間須根據樁的類型、土的類別、檢測方法、設計要求及現行規范有明確的規定。
一、《建筑樁基技術規范》JGJ94—94明確:
1 單樁豎向抗壓靜載試驗/單樁水平靜載試驗
C.0.5.3 試樁的成樁工藝和質量控制標準應與工程樁一致。為縮短試樁養護時間,混凝土強度等級可適當提高,或摻入早強劑。
C.0.6 從成樁到開始試驗的間歇時間:在樁身強度達到設計要求的前提下,對于砂類土,不應少于10d;對于粉土和粘性土,不應少于15d;對于淤泥或淤泥質土,不應少于25d。
2 單樁豎向抗拔靜載試驗
D.0.4 從成樁到開始試驗的間歇時間:在確定樁身強度達到要求的前提下,對于砂類土、不應少于10d;對于粉土和粘性土,不應少于15d,對于淤泥或淤泥質土,不應少于25d。
二、《建筑基樁檢測技術規范》JGJ 106-2014
2.1.2 樁身完整性 ------- 反映樁身截面尺寸相對變化、樁身材料密實性和連續性的綜合定性指標。
3.2.5 基樁檢測開始時間應符合下列規定:
1當采用低應變或聲波透射法檢測時,受檢樁混凝土強度不應低于設計強度的70%,且不應低于15MPa;
2 當采用鉆芯法檢測時,受檢驗的混凝土齡期應達到28d,或受檢樁同條件養護試件強度應達到設計強度要求;

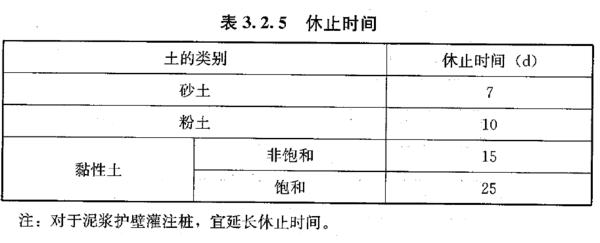

3 承載力檢驗前的休止時間不應小于下表規定的時間。

3.2.7施工后,宜先進行工程樁的樁身完整性檢測,后進行承載力檢測。當基礎埋深較大時,樁身完整性檢測應在基坑開挖至基底標高后進行。
三、樁身完整性檢測目的及檢驗方法
擴展資料:
工程樁,就是在工程中使用的,最終在建、構筑物中受力起作用的樁。工程樁是用在工程實體上的樁,要承受一定的荷載的,試樁是做檢測設計用的,如果是比較大的工程,要單獨做試樁,如果不太重要的工程,在實體上做也可以。
工程樁根據土體提供的側摩阻力與端阻力的相對比例,可分為摩擦樁、端承樁和端承摩擦樁及摩擦端承樁四類。樁按樁直徑的大小可分為大直徑樁、中等直徑樁、小直徑樁三類。樁按樁身材料可分為混凝土樁、木樁、鋼樁和組合樁等。根據成樁方法不同分為:擠土樁(如打入式預制樁)、部分擠土樁(如預鉆孔打入式預制樁)和非擠土樁(如鉆孔灌澆樁)等三種。樁按施工方法可分為預制樁和灌注樁兩大類。
